نفذت بلدية الشعب في مدينة قامشلو بمقاطعة الجزيرة الجزء الأكبر من خطتها السنوية لعام 2025، حيث تجاوزت نسبة الإنجاز حتى منتصف تشرين الأول حاجز 85%، وذلك رغم التحديات الفنية واللوجستية التي واجهت فرق العمل، بحسب ما أكدته الرئيسة المشتركة للبلدية، بيريفان عمر.
وأشارت بيريفان إلى أن المشاريع شملت قطاعات حيوية، أبرزها البنية التحتية، الطرق، المياه، الصرف الصحي، والنظافة العامة، وتم تنفيذ معظمها ضمن الجدول الزمني المحدد، فيما لا تزال بعض المشاريع قيد الإنجاز ومن المتوقع الانتهاء منها خلال الربع الأخير من العام.
أهم المشاريع المنفذة حتى تاريخه:

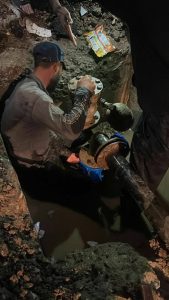

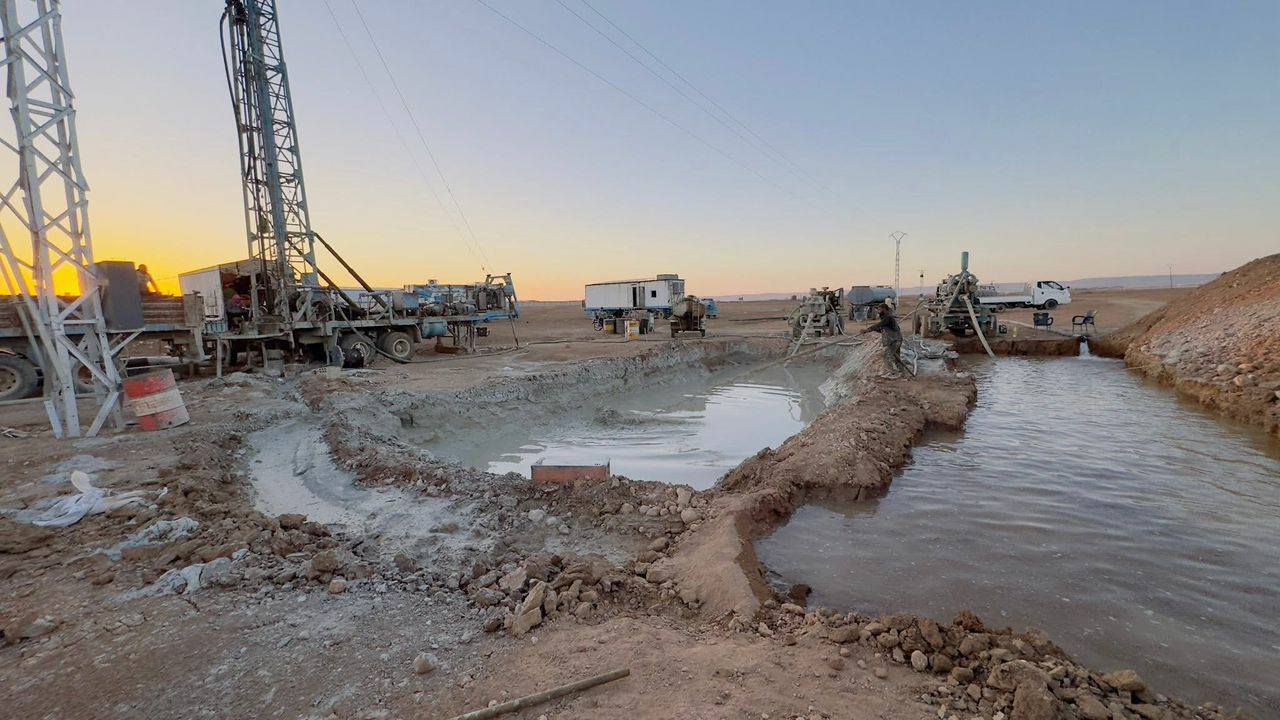

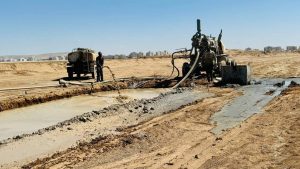

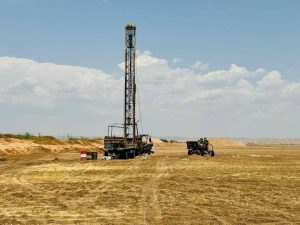

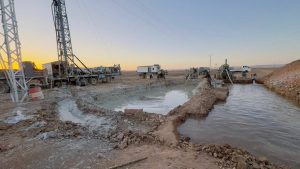

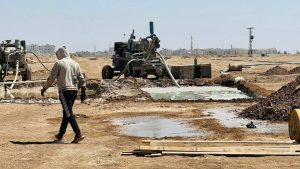

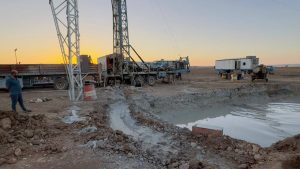

1- مشروع حفر الآبار البحرية وتم إنجازه بنسبة 100% لصالح محطات دائرة المياه.

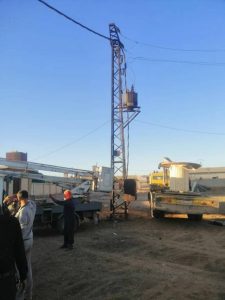

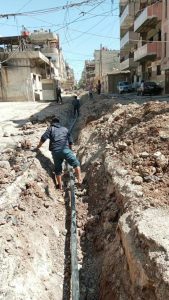

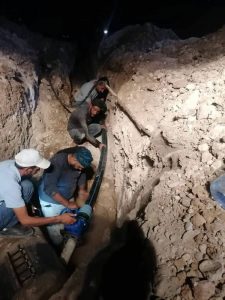

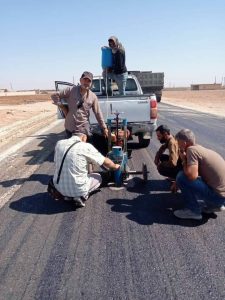

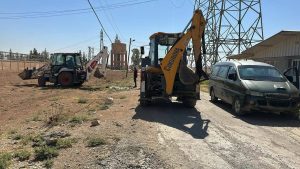

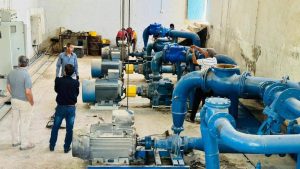

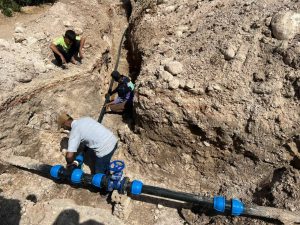

2- إيصال الكهرباء إلى الآبار وبلغت نسبة الإنجاز الحالية: 75%، والعمل مستمر لاستكمال المشروع.

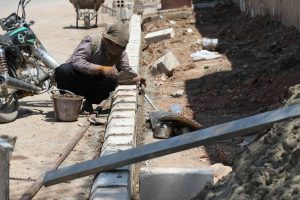

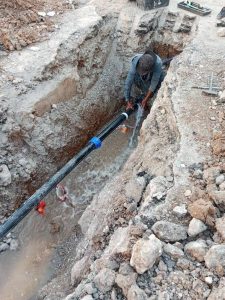

3- قطاع الصرف الصحي والفوهات المطرية، تم تركيب 465 فوهة مطرية، نسبة الإنجاز بلغت 98% موزعة على عدة أحياء رئيسية.

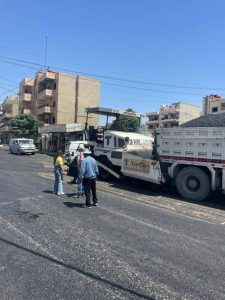

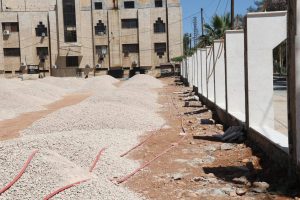

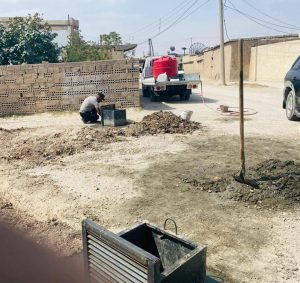

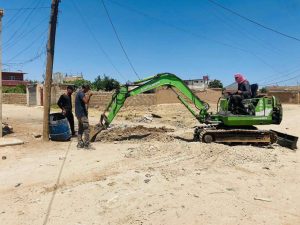

4- تسوية الأرض في حي جرنك باستخدام الحجر المكسر وبلغت نسبة الإنجاز 90% ومدة التنفيذ 75 يوماً.

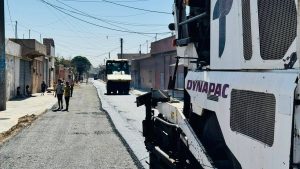

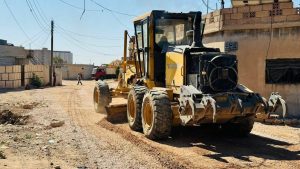

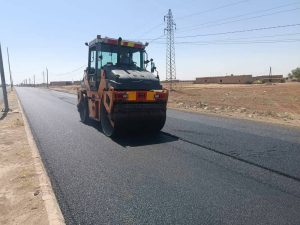

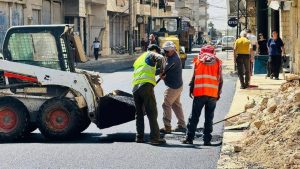

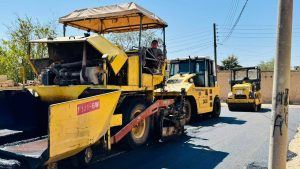

5- تزفيت شوارع حارة الطي عبر إنجاز ترقيعات زفتية بنسبة 20%، حيث بلغت كمية العمل 3,300 متر مكعب والكلفة نحو 1.622 مليون دولار.

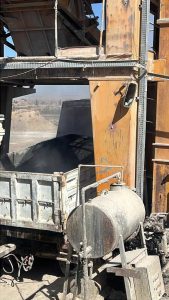

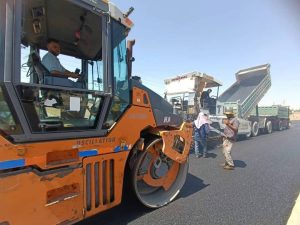

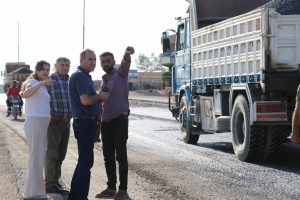

6- المجبول الزفتي في الأحياء والكومينات وبلغت الكمية المنفذة 33,300 متر مكعب ونسبة الإنجاز بلغت 75%.
7- ترقيعات زفتية في الكومينات بلغت نسبة الإنجاز 10% من أصل 2,600 متر مكعب.
المناطق التي شملتها المشاريع:
وشملت الأعمال معظم أحياء المدينة، منها “الزيتونية، قدوربك، جودي (قناة السويس سابقاً)، الهلالية، ميسلون، حلكو، جرنك، الحزام الشمالي والجنوبي، المحطة القديمة، شارع صيدلية دهام، حارة الطي وعدد من الكومينات”.

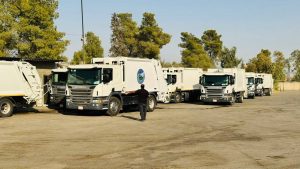

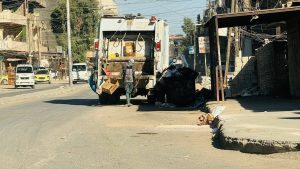

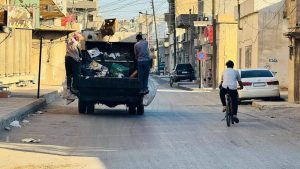

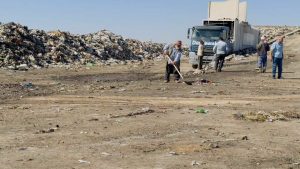

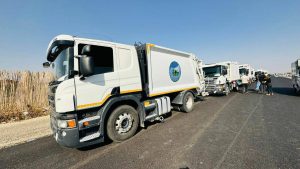

ولتحسين قطاع النظافة أضافت البلدية 4 سيارات جديدة لقسم النظافة، ما ساهم في رفع كفاءة العمل في الأحياء ذات الكثافة السكانية وتحسين جودة الخدمات المقدمة، إضافة لتنفيذ حملات تنظيف دورية في الحزام الشمالي والشرقي وحي الطي.
المشاريع قيد التنفيذ حالياً:
1- إيصال الكهرباء إلى الآبار بلغت نسبة الإنجاز فيه 75%.
2- المجبول الزفتي في الأحياء والكومينات وبلغت نسبة الإنجاز 75%.
3- ترقيعات الزفت في الكومينات بلغت نسبة الإنجاز 10%.
ورغم التحديات التي واجهت البلدية، أشارت بيريفان عمر، إلى أن البلدية التزمت بالميزانية المقررة، ولم يتم إلغاء أي مشروع، بل جرى إعادة توجيه بعض الفوائض لدعم مشاريع أخرى.
آليات المتابعة والتقييم:
1- تنفيذ زيارات ميدانية يومية من الفرق الفنية.
2- تقديم تقارير دورية للإدارة حول نسب الإنجاز.
3- عقد اجتماعات منتظمة لمراجعة المشاريع الكبرى.
4- تقييم الأداء وتفادي أي تأخير في التنفيذ.
وأوضحت بيريفان أن أغلب المشاريع تنفذ بإشراف مباشر من فرق البلدية، بينما اقتصر التعاون مع القطاع الخاص على تأمين بعض المواد الأساسية فقط.
وفي خضم هذه المشاريع شهدت المدينة وأحياءها تحسن ملحوظ في الواقع الخدمي، حيث ساهمت المشاريع في:

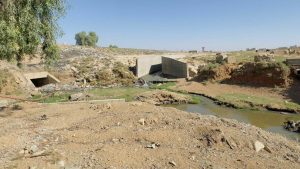

1- تطوير شبكة تصريف مياه الأمطار.
2- تحسين الطرق وخفض الأعطال.
3- رفع جودة خدمات النظافة.
4- حسين البنية التحتية في عدة أحياء وكومينات.
نحو استكمال خطة 2025:
مع بقاء أقل من 15% من الخطة السنوية، تتجه بلدية الشعب في قامشلو إلى استكمال مشاريعها المتبقية قبل نهاية عام 2025، وسط التزام واضح بالجدول الزمني والمخصصات المالية.
